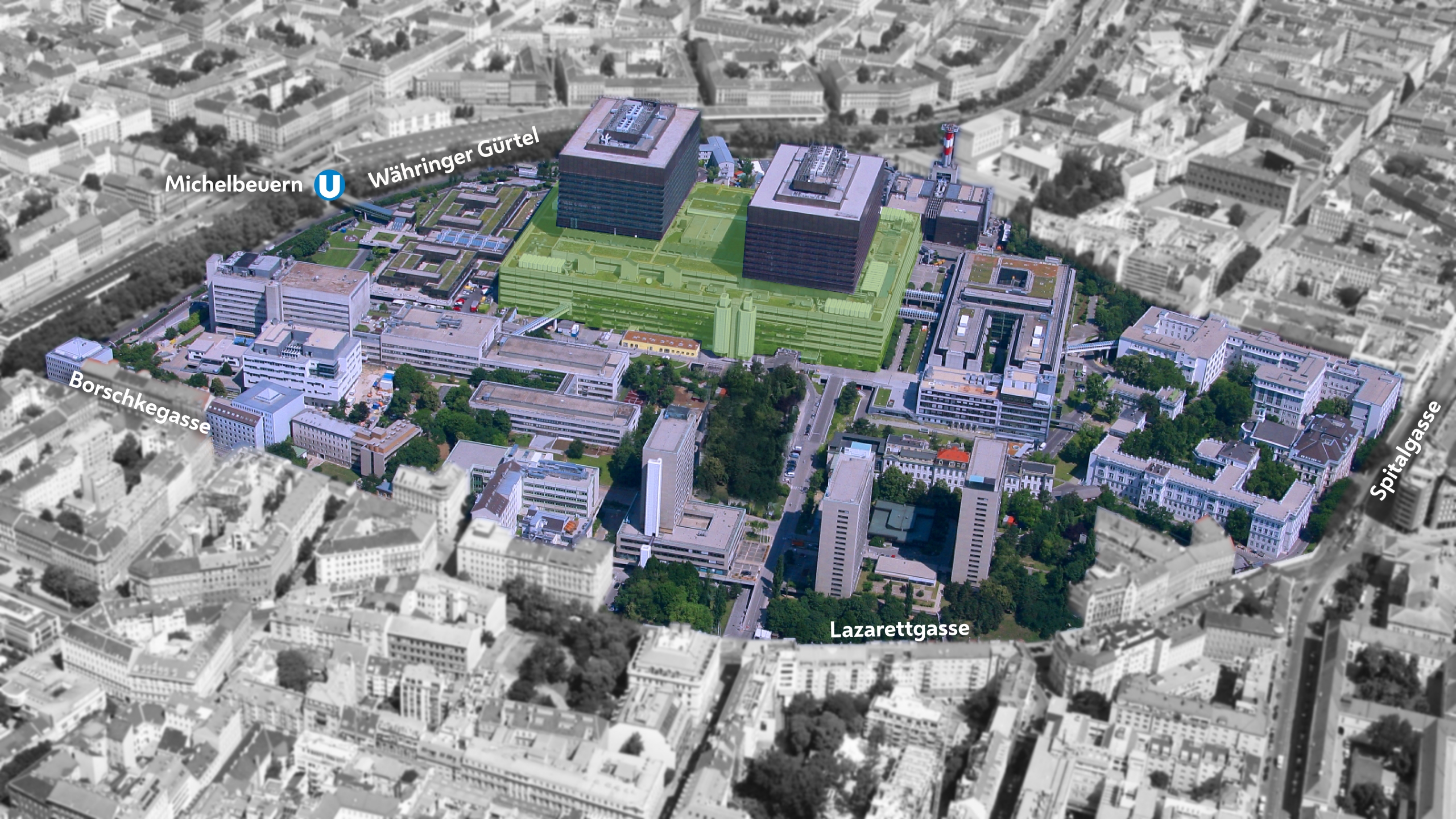

Baubeginn: 2021
Eine Vielzahl der chirurgischen Eingriffe wird im Hauptgebäude (Bauteil 10) auf der Ebene 9 durchgeführt. Über 40 OP-Tische stehen dort für zahlreiche chirurgische Fächer zur Verfügung. Diese sind vorwiegend in 48 m2 großen Räumen untergebracht. Zur Zeit des Baus des AKH Wiens war das die Standard-OP-Größe.
Heute gehören viele technische Geräte zum medizinischen Alltag. Das erfordert größere OP-Räume. Bei gleichbleibender Zahl der Tische werden ab 2021 die OP-Räume großteils auf 62 m2, einige sogar auf 90 m2 vergrößert und umfassend modernisiert. Künftig stehen für komplexe Eingriffe Räume mit OP-Robotern, ein zusätzlicher Hybrid-OP sowie ein weiterer intraoperativer MR zur Verfügung.
Baubeginn: 2025
Geplante Fertigstellung: 2027
Investitionsvolumen: 65,69 Millionen Euro
Spezifisch aufgeteilt:
2A Restrukturierung ZOP
geplanter Start: Q2 2025
geplante Fertigstellung: Q1 2027
2D1 Realisierung Perioperative Intensiveinheit
geplanter Start: Q3 2025
geplante Fertigstellung: Q4 2026
2D2 Fasttrack Station
geplanter Start: Q3 2025
geplante Fertigstellung: Q4 2026
2F Etablierung Sonder-OP-Bereich
geplanter Start: Q2 2025
geplante Fertigstellung: Q3 2026
